배경 및 목적
국내 유일의 위성발사기지인 나로우주센터 건립과 우주과학관, 국립청소년 우주센터, 우주천문과학관 등 우주과학 시설의 집적화로 고흥을 찾는 관광객이 급증하고 있는 추세
우주과학 전시․교육 시설인 우주과학관과 청소년대상 체험시설인 국립청소년우주센터만으로는 다양한 계층의 관광 요구에 효과적으로 대응하기 어려우며, 지역의 열악한 숙박환경 또한 걸림돌로 작용
대한민국 우주산업 핵심인 나로우주센터 주변에 우주항공 관련 테마공원․체험시설 및 숙박시설을 건설하여 체류형 관광지를 조성하고,
전 세대를 아우르는 신개념의 우주항공테마 관광․체험․숙박 연계 복합시설을 조성하여 지역경제 활성화 및 남해안 선벨트권 발전을 유도하고자 함
시행주관
고흥군청, 우주개발(주)
사업위치

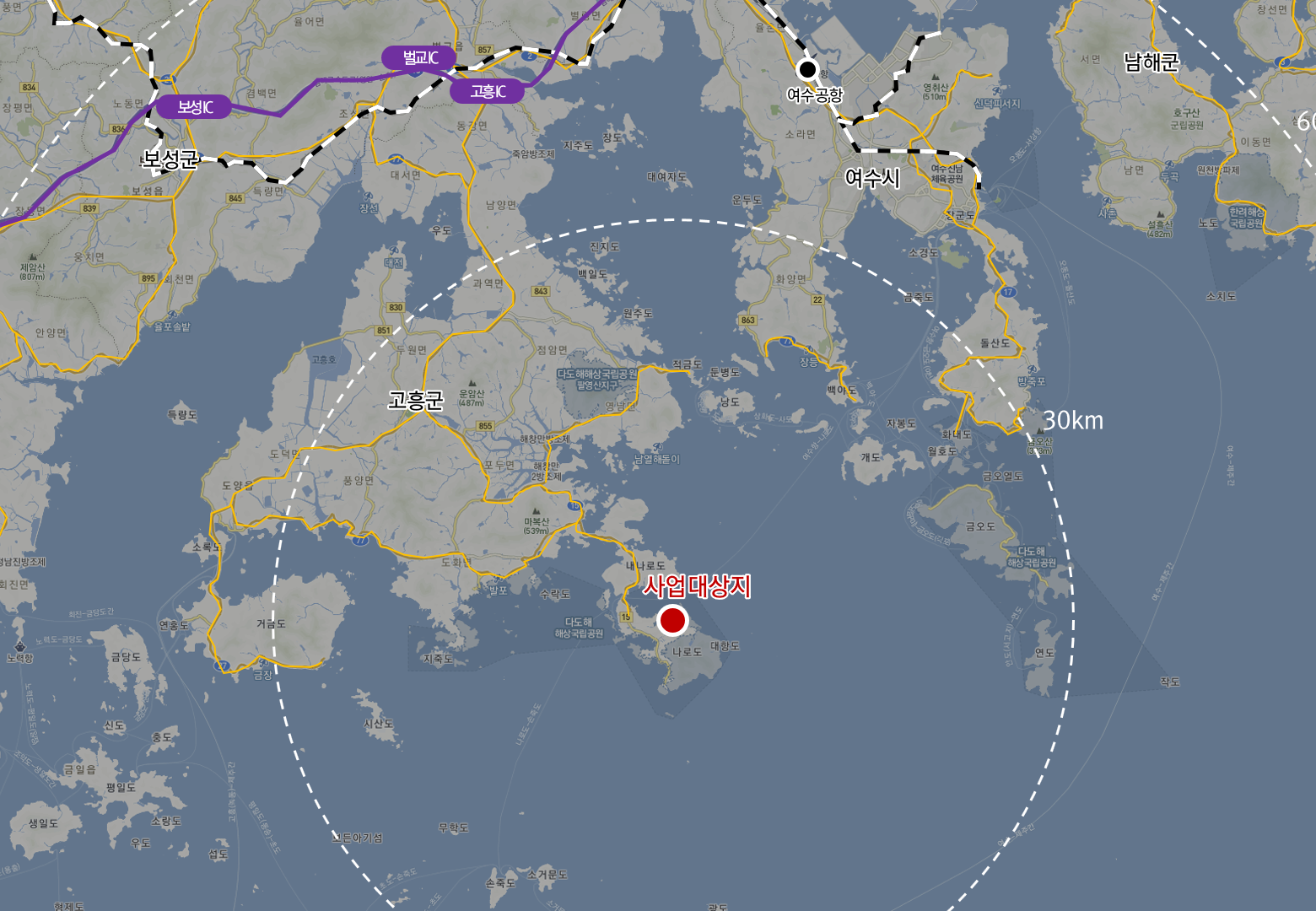

고흥군 봉래면 예내리 일원
사업기간
2013년 ~ 2020년(총 8개년간)
- 공공부문(고흥군) : 2013년 ~ 2018년
- 민간부문(우주개발㈜) : 2018년 ~ 2020년
사업규모
총 사업비 : 560억원(국비 39억원/지방비 127억원/민자 394억원)
사업면적 : 159,612㎡
공공부문(고흥군) : 단지조성, 진입도로, 하수처리장 등
민간부문(우주개발㈜) : 숙박시설(호텔, 빌리지), 휴양문화시설(상가, 키즈파크) 등
추진경과 및 향후계획
남해안권 발전 종합계획 결정 및 고시 : ’10. 5.
해안권 및 내륙권 발전 중점사업 선정 : ’12. 4.
고흥우주랜드 기본계획 및 타당성 조사 : ’13. 1.
고흥우주랜드 개발구역 지정 및 개발계획 승인 : ’14. 6.
고흥우주랜드 개발계획변경 및 실시계획 승인 : ’14. 11.
고흥우주랜드 기반시설 조성공사 착공 : ’15. 6.
고흥우주랜드 민간사업 협약 체결 : ’15. 11.
개발계획 및 실시계획 변경 승인 : ’16. 5.
개발계획 변경 승인 : ’17. 3.
실시계획 변경 승인 : ’17. 4.
고흥우주랜드 투자진흥지구 지정․고시 : ’17. 11.
고흥우주랜드 공공부문 사업 준공 : ’18. 3.
고흥우주랜드 민간부문 공사 착공 : ’18. 8.
고흥우주랜드 조성사업 완료 및 운영 : ’20. 6.
향후 투자계획
(단위 : 백만원)
| 구 분 | 합 계 | 2018년 | 2019년 | 2020년 | 2021년이후 |
|---|---|---|---|---|---|
| 합 계 | 39,400 | 15,000 | 24,400 | - | - |
| 국 비 | - | - | - | - | - |
| 지방비 | - | - | - | - | - |
| 민 자 | 39,400 | 15,000 | 24,400 | - | - |
기대효과
국내 유일의 위성발사기지인 나로우주센터 및 우주과학관, 청소년우주체험센터 등 다도해 해상국립공원 등 천혜의 관광자원을 연계한 고흥 우주랜드 건립은 지역주민의 고용증대 및 관광숙박업 확충에 기여할 뿐만아니라, 고흥군의 관광산업의 변화 및 도약에 이바지할 것으로 예상됨.
